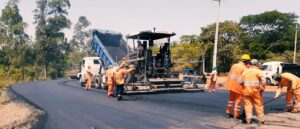

Obras de duplicación suman 43,6 kilómetros de pavimentación nueva

Rutas del Este (La Sociedad Objeto Específico) informa que han culminado los trabajos de rehabilitación con el extendido de la carpeta de rodadura sobre calzada existente en tramo 4.1 desde el km 136,8(Cnel. Oviedo) hasta el km 145,5 (cercano al desvío a la ciudad de Mauricio José Troche) con una extensión de 8,6 km. De esta manera, ya suma 43, 6 kilómetros de pavimentación nueva en los primeros tramos intervenidos (3, 4, y 5) desde San José de los Arroyos hasta la Ciudad de Caaguazú (donde inicia el tramo en concesión a Tape Porã).
Avance de obras por tramo
La duplicación y ampliación de la ruta PY02 sigue avanzando en diferentes frentes de trabajo. En el tramo 2, en la zona de la variante se San José de los Arroyos prosigue en construcción las obras de drenaje.
También se avanza con tareas sobre la nueva calzada, con obras de terraplenado desde el km 74,5 hasta el km 99,7, movimiento de suelos a lo largo de la variante de San José de los Arroyos y el extendido de subrasante mejorada con material granular. Igualmente, se realizan trabajos de ensayos de integración en pilotes y colocación de armaduras en tabique para marco en el km 81,2.
En el tramo 3 (23,7 km) el 100% del tránsito desviado por las nuevas calzadas y se realizan trabajos sobre la nueva calzada, las obras ejecutadas son: en el acceso a Nueva Londres km 123,2 extendido de carpeta de rodadura (MAC2) ; trabajos de mejora y reconstrucción en la calzada existente; limpieza final de obras de drenaje desde el km 126 hasta el km 128; revestimiento de talud en pasarela peatonal en el km 122; trabajos finales de terminación en pasarela peatonal en el km 122 (Nueva Australia); construcción de accesos y caminos laterales desde el km 123 hasta el km 128; terminaciones en obras de drenaje transversal; señalización horizontal en el retorno km 117 y en el km 118; colocación de carteles informativos; colocación de barreras metálicas; pintura en tercer carril y colocación de tachones.
En este tramo los desvíos provisorios habilitados se ubican en el nuevo sector habilitado por calzada nueva desde el km 104, 9 (zona báscula) al km 128,6 (hasta el ingreso de Coronel Oviedo- cercano a Teletón).
En el tramo 4 total de 8,7 Km de desvíos habilitados en nuevas calzadas.
Se realizan trabajos sobre nueva calzada.
─ Extendido de carpeta de rodadura (MAC2) en rotonda Blas Garay (km 138,6).
─ Extendido de carpeta de rodadura (MAC2) desde el km 142,8 hasta el km 144.
Más información puede verlo en la página oficial de Rutas del Este
